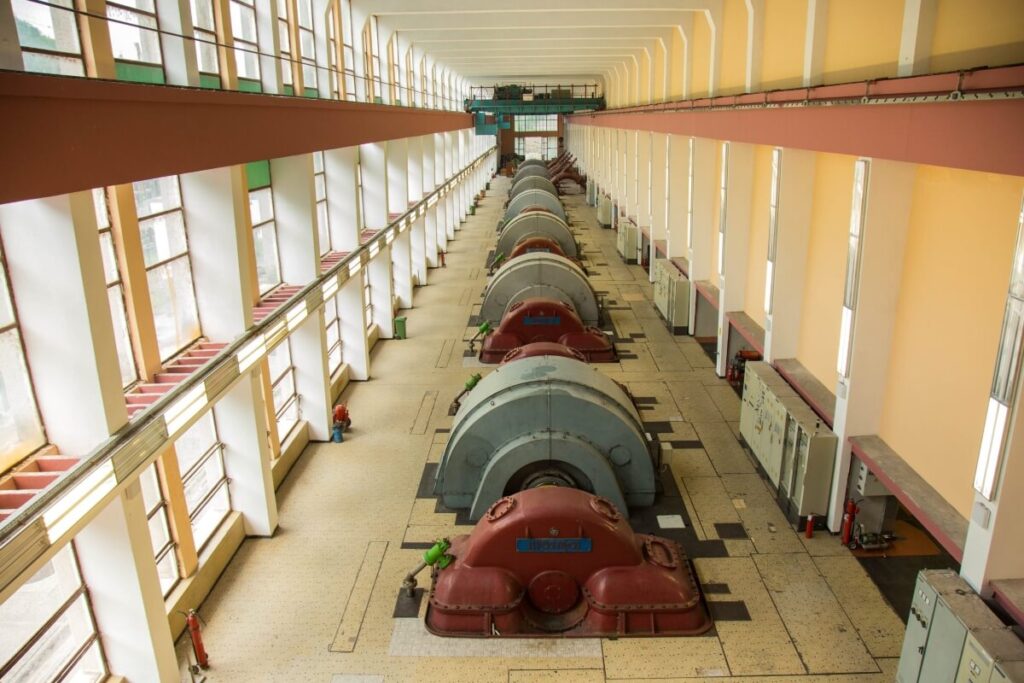

HE Perućica ide u remont: Mjesec dana van pogona
Hidroelektrana „Perućica“ biće van pogona od 1. do 30. avgusta zbog redovnog godišnjeg remonta, tokom kojeg je planirana potpuna obustava rada, saopštila je Elektroprivreda Crne Gore (EPCG).
Pripreme za remont počeće u četvrtak, 30. jula, pražnjenjem dovodnog sistema, dok je pražnjenje cjevovoda planirano za petak, 31. jul, u jutarnjim satima.
Prema planu ovogodišnjeg remonta, ponovno punjenje sistema trebalo bi da počne 30. avgusta, a cjevovoda dan kasnije, kako bi HE „Perućica“ od 1. septembra bila spremna za ponovno priključenje na elektroenergetski sistem.
Tokom remonta biće obavljeni uobičajeni pregledi i ispitivanja elektromašinske opreme, kao i zamjena pojedinih djelova. Planirani su i čišćenje i sanacija oštećenih kanala dovodnog sistema, tehničko osmatranje objekata i drugi poslovi tekućeg održavanja.
Iz EPCG su naveli da će period potpune obustave rada biti iskorišćen i za realizaciju pojedinih kapitalnih projekata koji se, zbog prirode zahvata, mogu izvoditi samo kada hidroelektrana nije u pogonu.
Za šest mjeseci proizvedeno 577 GWh
HE „Perućica“ je u prvoj polovini godine proizvela 577 gigavat-sati električne energije. Zahvaljujući dobroj proizvodnji tokom prvog kvartala, ostvareni rezultat je, prema podacima EPCG, nekoliko procenata iznad planskih očekivanja.
Kompanija je istovremeno upozorila stanovnike naselja u blizini hidroenergetskog sistema „Perućica“ na moguće opasnosti tokom pražnjenja i ponovnog punjenja dovodnih sistema.
„Uzimajući u obzir bezbjednost građana, upozoravamo javnost, prije svega stanovnike naselja koja gravitiraju hidroenergetskom sistemu ‘Perućica’, na moguće opasnosti i molimo ih da ne izvode bilo kakve aktivnosti u vrijeme pražnjenja i punjenja dovodnih sistema“, saopštili su iz EPCG.
